    佛山南海水环境综合治理项目圆满完成初勘任务

    2020-6-20   点击量:1616

    6月20日,广州佛山南海区北村水系流域水环境综合治理项目(松岗河、北村水系里水片)已完成全部地勘外业并提交了初勘阶段成果报告。
      本项目地勘内容主要分为水环境改善工程、河涌整治工程、排水防涝工程、活水工程四大板块,其中水环境改善工程新建雨污管网约140km、生态、灌溉沟渠约40km,工程按所属行政村划分为22个子项;河涌整治工程对7条主干、支干涌及54条支毛涌进行综合治理,主要包括约10km河涌岸线整治及67km清淤疏浚,工程按主干、支干涌分为7个子项;排水防涝工程及活水工程新建或改建1座电排站、1座活水泵站、3座水闸。
       项目地勘外业起止日期为5月1日~6月2日,共完成钻孔429个,进尺4724.8m,内业报告编制起止日期为6月1日~6月19日,共完成32个子项的初勘报告编制、校对、审核、审定工作,并于业主指定的6月20日初勘节点前提交了电子版及纸质版成果报告。

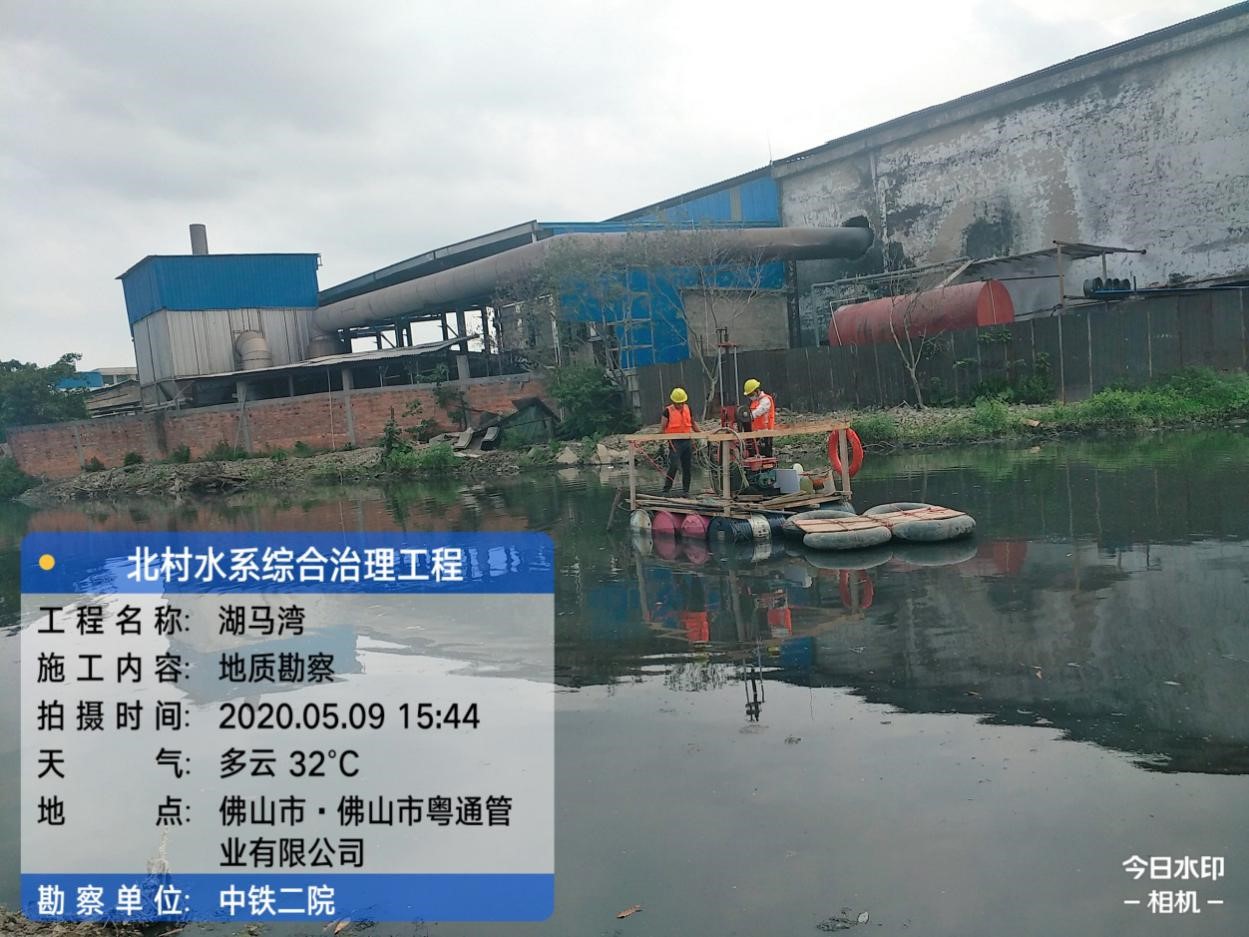

      本项目具有区域范围大、工程量大、工期紧、项目施工、外业管理难度大、协调任务重、资料整理、报告编制工作量大的特点。项目区域总面积约65km2,工程建设规模大,工点多且分布范围广。初勘从项目部进场到6月20日节点共约2个月时间,项目工期紧张;拟建管线基本沿着市政道路,地下管线复杂,河涌清淤孔需在水上施工,施工条件恶劣,文明、安全施工难度大;项目高峰期有近20台钻机同时施工,范围大,钻机分布零散,技术人员实时管理难度大;佛山轻工业发达,厂房遍布,很多钻孔需在厂房、村庄里施工,协调任务重;项目部技术人员日常资料录入及报告的编制工作量大。
      为保障工作进度,项目部从进场之日就开始编制总体工作进度计划,工作中编制周、月进度计划,过程中及时监督计划完成情况,并根据工程进展情况动态调整,确保工作计划的合理、可操作性;项目部指定专职人员负责、技术人员兼顾,并与总包单位联合,与各级政府、市政、交管、村民等进行沟通协调,确保施工顺利;施工人员在保证安全、质量的前提下,克服种种困难进行施工,同时项目部、土工试验室人员加班加点,为完成资料整理、土工试验、报告编制等付出了极大努力。严格执行公司安全生产条例,编制安全生产管理办法,由项目负责统筹、专职安全员监管、技术、管理人员具体落实,包括但不限于工人三级安全教育、安全生产培训、地下管线探测、水上安全施工及日常安全巡查、不定期安全生产检查等,保证安全生产。项目部编制质量管理工作办法,开工前进行技术交底并定期开展技术培训,过程中通过工作群实时监督、指导外业施工,技术人员每天巡查,外业资料严格验收,成果报告按照公司ISO程序执行“一校三审”,各种手段综合确保勘察质量。
      公司立足全局、统筹兼顾,为项目的顺利开展提供了强大的人力、资源保障,公司领导、勘察所负责人频繁深入基层指导工作、协调推进;公司安监室派专职安全员常驻现场,与项目部一同尽心竭力贯彻落实公司安全生产制度,项目进展到现在做到了“零事故、零损伤”;项目部技术、管理人员在高难度、高强度的工作中,始终保持积极进取的精神、科学严谨的态度,发扬不怕苦、不怕累的工作作风,以实际行动践行了“勇于跨越、追求卓越”的二院精神。
      在公司领导、同事、项目部人员的共同努力下,项目进展顺利,圆满完成了初勘任务,项目部并没有因此松懈怠慢,紧锣密鼓的展开了详勘工作,截止目前已完成详勘孔252个,完成进尺2580.40m。在接下来的工作中,项目部将面临更大的挑战,我们将再接再厉,誓将为整个项目交出一份满意的答卷。



                             供稿人: 勘察所  徐念
